Frederikssund Kommunes logo

Kystbeskyttelse ved Kignæshallen, Neder Dråby

Byrådet har i november 2025 besluttet at fremme projektet som et kommunalt fællesprojekt efter kystbeskyttelsesloven. Det betyder, at kommunen formelt har igangsat arbejdet med at udarbejde et færdigt myndighedsprojekt, som skal danne grundlag for ansøgning om de nødvendige tilladelser til etablering af kystbeskyttelsen.

Seneste udvikling

Frederikssund Kommune har den 22-06-2026 udsendt et nyhedsbrev til grundejere der bor i- eller nær projektområdet. Læs nyhedsbrevet her

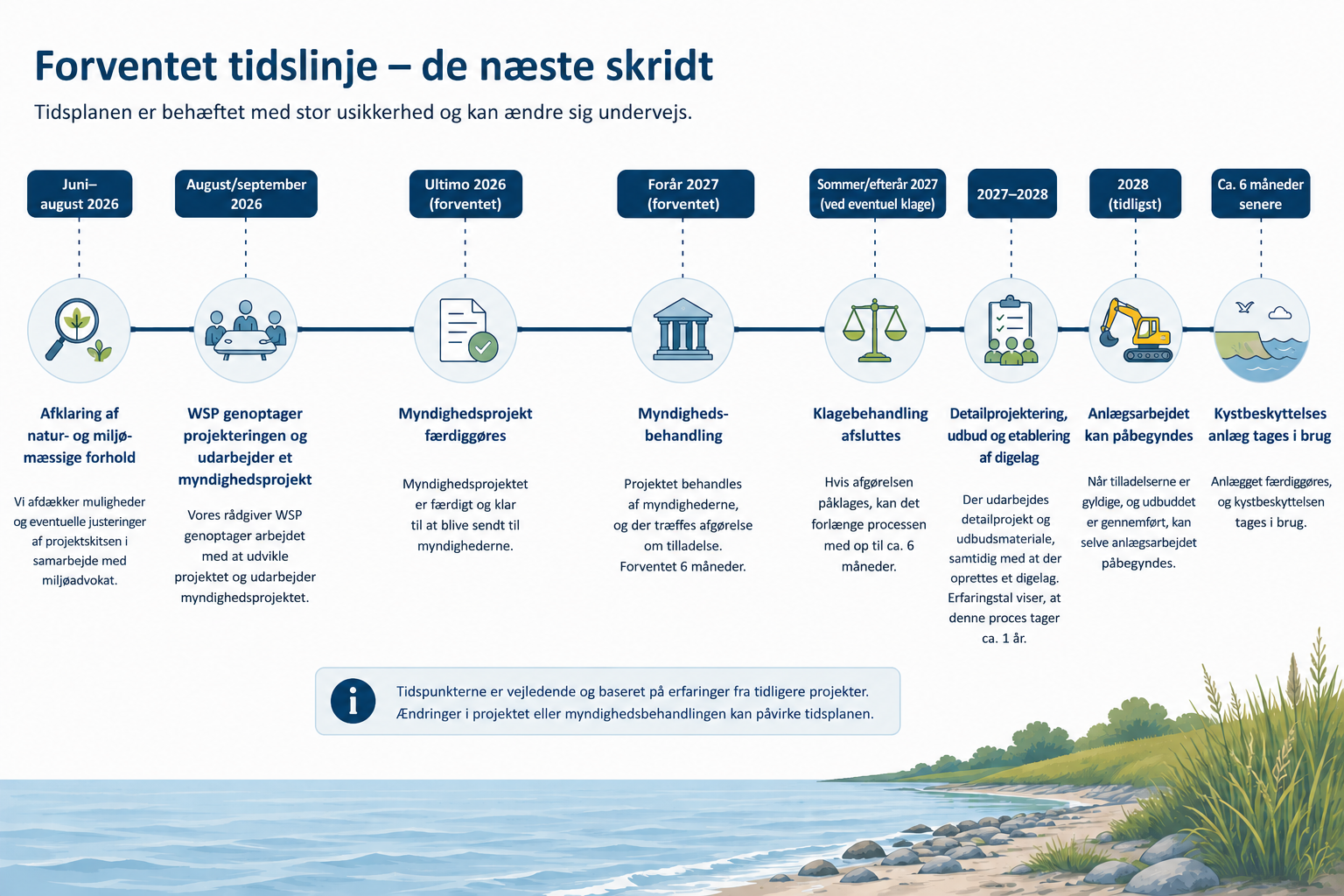

Foreløbig tidsplan

tidssplan for projektet

Dokumenter

Kystdirektoratets § 2 udtalelse til projektet

dispositionsforslag - teknisk rapport

Projektforslag oversigtskort

Byrådets behandling af sagen om fremme af kystbeskyttelsesprojektet - se sag 185

Referat fra dialogmøde 21. november 2024

Kommunens præsentation - dialogmøde 21. november 2024

Rådgivers præsentation - dialogmøde 21. november 2024
